Первым делом на цоколь положили гидроизоляцию:
Рубемаст - материал из серии "мягкая кровля", из похожих знаю еще бикрост. В общем, материал хороший - толстая такая лента, с рубероидом (а традиционно у нас рубероид кладут с целью гидроизоляции), продаваемым на рынках, не сравнить. Клали его на слой раствора, чтобы убрать все неровности и острые углы цоколя.
Дальше, саму кладку первого дня описывать больно то нечего - обычная кирпичная кладка в полкирпича. Результат первого дня работы:
Фото сделано со стороны фасада, по левой стене виднеется начатый дверной проем. Лицевая сторона поднята на 6 рядов, остальные поменьше.
Потом на неделе я занимался кладкой блоков с пенопластом. Вот такой пирог стены получается:
Толщина пенопласта - 8 см. Брат когда увидел, первый вопрос - а напуркуа такой толстый, 5 см (характерный жест выше головы) вооот так хватит. "Чтобы тепло было" - отвечаю. Потом тот же вопрос и жест повторил мой дядя, когда заезжал в гости мимоходом :-)
Ну да ладно, много - это не мало. Окна никто не запрещает открывать :)
Класть блоки тоже несложно - раствор, блок прижимаешь к пенопласту, подстукиваешь, и готово. первые 3 ряда я подстукивал мастерком - неудобно, он у меня легкий, сильно стучать приходилось - блок большой, за пенопласт цепляется, сила трения однако. Потом как-то попробовал молотком - совсем другое дело, гораздо проще и легче.

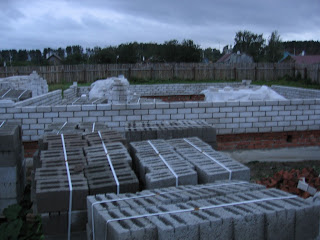

Вот как все выглядело через неделю после начала: 6 рядов кирпича, и 3 блоков с пенопластом:
Периодически идут дожди, на ночь закрываю стены пленкой - зима скоро, лишняя влага ни к чему.
На высоте в 6 рядов прокладываем пластиковые связки и кладочную сетку (сетку кладем в обеих стенах - и по кирпичу и по блокам):
Плюс начали класть внутреннюю стену:
И наконец, что имеем на настоящее время:
Точнее, так все выглядит снаружи, а внутри (видно сквозь проем двери) сейчас стена тоже выложена до уровня 10 рядов кирпича. Со следующего ряда будем открывать окна. Пора делать леса, придется теперь скакать вверх-вниз :)
PS
Рядом дом строится - предпоследняя фотка на заднем плане. Фундамент они начинали в прошлом году, этой весной еще доливали его, в начале июня сложили коробку (за 5 или 6 дней, я по моему писал об этом), и вот с неделю назад покрыли крышу (с июля у них стройка тоже стояла без движения). Крышу сделали за неделю, работала бригада 5-6 человек, с утра до вечера (с 7-ми, а то и раньше, с рассвета в общем, до заката - до 7-7:30). Сделали: стропила, обрешетку, фронтоны и кровлю. Бревна перекрытий и стропила поднимали наверх краном. А, еще столб слева сваяли и трубу :)
